perjantai 28. heinäkuuta 2017

Anturat valettu!

Homma etenee. Rakennuspalvelu Hirviniemi on aloittanut työnsä siitä, mihin Vesto maansiirtotyöt päätti. Ja helppo oli kuulemma aloittaa anturoiden tekeminen, Hirviniemen mukaan he eivät olleet nähneet aikaisemmin niin tasaiseksi silotettua pohjaa kuin tontillamme oli. Turhaan ei Vestoa siis ole kehuttu. Katsotaan sitten kun lasku rapsahtaa aikanaan, paljonko se laatu maksaa.

Pienten lapiohommien jälkeen (lämpöputkia piti kaivaa hieman keskemmälle autotallin puolelta anturamuottien tieltä) anturamuotit saatettiin paikoilleen ja kohta ne olikin jo valettu. Samalla uima-altaan pohjaan oli laitettu routastyroksit ja valuverkko valmiiksi.

Kahtena iltana on tällä viikolla piipahdettu tontilla, ensimmäisellä kerralla oli anturamuotit paikoillaan ja toisella kerralla anturat valettu ja altaan pohja muovitettu, styroksit ja raudoitus ladottu. Tuntuu, että kummitukset käyvät tontilla hommissa - tavaramäärä tontin laitamilla lisääntyy, työvaiheet etenevät, mutta iltaisin ketään ei näy paikalla ja paikat on siivottu viimeisen päälle. Upeaa toimintaa toistaiseksi.

Anturoita, teräksiä, letkuja, putkia, kaivoja.

Uima-altaan pohja paikoillaan odottamassa valua. Päässä oleva uloke on altaan tekninen tila, johon tulee terassiin asennettavan saranoidun kannen alle hiekkasuodatin, kiertovesipumppu ja lämmönvaihdin.


Talomme antura valettuna. Keskellä on lämpökanaalin kärsä autotallista asunnon puolelle, keltaista letkua sähköjohtojen tuomiseksi autotallin teknisestä tilasta ja etualalla punakorkkinen viemäriputki. Taustalla talon runkoon tulevat 350 mm EPS-valuharkot sekä 200 mm betonivaluharkot kantavaan väliseinään.


lauantai 15. heinäkuuta 2017

Pihapohdintaa

Tässä kesän vihreydessä olen innostunut vihdoin pihasuunnittelustakin. Ensimmäinen kunnon palaveri pihasuunnittelijan kanssa on käyty, mutta monta päätöstä on vielä edessä. Eniten päänvaivaa tuottaa tontin aitaaminen. Koiria vartenhan on tarkoitus aidata perusteellisemmin talon itäpuoli, ns. koirapiha, mutta sen lisäksi haluan jonkinlaisen aidan reunustamaan suurinta osaa tontista. Ansa tuskin yrittäisi pihalta mihinkään karkailla, mutta ensi vuonna on tarkoitus ottaa se pentu, ja kyläilemässäkin on kuitenkin aina välillä kavereiden koiria, minkä vuoksi aita on tarpeen. Ärsyttää vain se säätäminen, mikä aidasta ja useista porteista väkisinkin tulee.

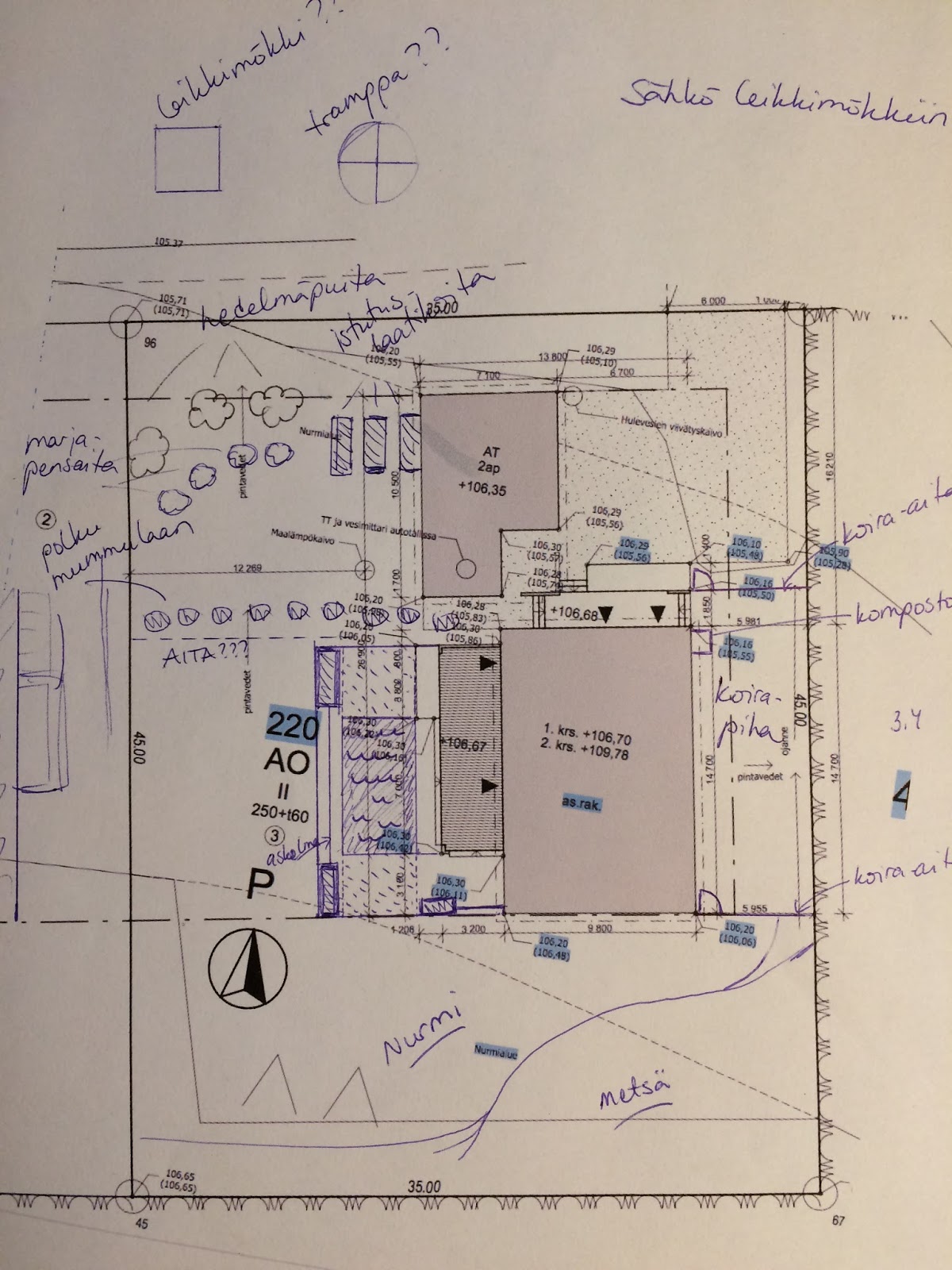

Alunperin tarkoituksena oli aidata tontti "talon etureunasta metsän reunaan", jolloin koko autotallin takapuoli jäisi hyötypuutarhaksi. Tämän ajatuksen etuja ovat mm. mansikoiden ja herukoiden  pelastuminen koirien ahnaista suista ja mummulapolun suoruus ilman matkan varrella olevia portteja (jotka aina unohtuisivat auki...). Heh, ohessa itse söhertelemäni hahmotelma, josta ehkä hahmottaa suunnitelman tai sitten ei...



Tällä toteutuksella oleskelupiha jäisi kuitenkin turhan pieneksi, kun taas hyötypuutarha olisi turhankin iso (ei me nyt NIIN innokkaita viljelijöitä olla). Voi olla, että reitti mummulaan tulee kuitenkin olemaan mutkainen tai muuten vain vaivalloinen.

Terassistamme on tulossa melkoisen suuri (ai miten niin terassit eivät yleensä ole talon kokoisia??), koska uima-allas ja sen katesysteemi vie paljon tilaa. Nurmikkoakin kuitenkin haluaisimme kohtalaisen alan, että olisi lapsille tilaa pelailla. Lisäksi suunnitelmissa on leikkimökki ja jonkinlainen lasten puuhastelupaikka, jotka nekin vievät tilansa.

Leikkimökeistä puheen ollen. Viime vuonna asuntomessuilla ihastuin ikihyviksi Cubon moderniin leikkimökkiin!

asuntomessut.fi

asuntomessut.fi
Katsokaa nyt! Kukapa ei haluaisi tuollaisessa leikkiä (tai asua!)? Tykkään, että leikkimökki on tarpeeksi korkea aikuistenkin vierailulle, ja että siellä pystyy tarvittaessa vaikka yöpymään kesäaikaan.

Mies on joskus aikoinaan luvannut lapsille leikkimökin rakentaa, mutta nyt alkaa vähän perua sanojaan, kun on huomannut, että jotain muutakin tekemistä saattaa olla edessä. Vaan saahan niitä mökkejä valmiinakin. Myös moderneja.

woodia.fi

Pinterstistä kun hain mökkejä, tuli 5-vuotias tyttäremme viereen katsomaan ja ehdotteli tietenkin mitä erikoisemman näköisiä luomuksia. "TUON haluan! SAANHAN tuon, saanhan saanhan saanhan?!" Taitaa nyt kuitenkin käydä niin, että ikävät vanhemmat päätyvät "ison mökin" tyyppiseen tylsään ratkaisuun... Voi sen sisäpuolen sitten sisustaa vaaleanpunaiseksi. ;)

imaginethatplayhouses.com

perjantai 14. heinäkuuta 2017

Ensi viikolla se alkaa!

Siis se varsinainen rakentaminen! Maatyöt saatiin valmiiksi jo yli viikko sitten, ja anturan teko pääsee alkamaan sovitusti ensi maanantaina. Onpa jännää!

Ah, niin tasainen!

Kaikenlaista putkea.


Minä kun en näistä rakennushommista paljoa ymmärrä, niin mies selvittänee tarkemmin, kun kalastusreissultaan palaa. ;)

tiistai 4. heinäkuuta 2017

Betonitoimittajan valinta

Betonia elikkäs kuraa. Sellaista pitäisi tontille saada ja vielä useampaan kertaan. Ja useampaa laatua. Ei muuta kuin pääurakoitsijalta kysymään, että minkämoista "kuraa" tarvitaan, kuinka paljon ja milloin olisi arvioitu toimitus. Hirviniemi loihti nopeasti vastauksen lisäämällä kuutiomäärien perään kovuus- ja notkeuslukuja. Lisäksi  Pasi laittoi "hihalyysiin" perustuen, montako kertaa tontille mitäkin laatua toimitettaisiin ja kuinka kauan pumppuauto "laulaisi" per kerta.

Näillä lähtötiedoilla laitoin tarjouskyselyn kolmelle toimittajalle. Rudukselle, Vammalan Betonille ja Viitasaaren Betonille. Kaikilta tuli hienosti vastaukset viikon sisällä tarjouspyynnöstäni. Vieläpä eriteltynä kuutiohinnoittain, pumppaustaksoineen ja kuljetuskustannuksineen. Rudus pisti vielä esimerkkilaskennat parista erästä sisältäen kaikki kustannukset. Hienosti ajateltu!

Sitten aloin vertailemaan tarjouksia ja saman tien muljahti sormi suuhun. Miten betonin hinnoittelusta on tehty näin jumalattoman vaikeaselkoista touhua. Työläimpänä selvitettävänä oli Rudus, jonka tarjous sisälsi kuutiohinnat eri betonilaaduille, sitten erikseen kuljetuskustannukset (toki eri taksat erikokoisille autoille) ja sitten pirullisen vaikeasti vertailtavissa oleva pumppaustaksa; ensimmäiselle 30 minuutin pumppaukselle kiinteä taksa ja sen jälkeen aina alkavalta 5 minuutilta oma hintansa. Ja luonnollisesti kaikki hinnat ilman alvia. Iso firma on näköjään siirtänyt tarjouslaskennan kuluttajalle. No ei auttanut mikään. Kaikki matemaattiset kykyni äärimmilleen pinnistäen sain kuin sainkin luotua laskentataulukon, johon syöttämällä betonimääriä, pumppuautosuorituksia ja pumppausaikoja pullahti taulukkoon suuri summa euroja.

Sitten valmiiseen taulukkopohjaan Vammalan betonin tarjouksen luvut. Nämä oli jo helpompia käsitellä. Kaikissa hinnoissa oli alvit mukana, pumppaushinta oli selkeä (kiinteä taksa aina alkavalta 15 minuutilta) ja kuljetuskustannukset sisältyivät kuutiohintoihin. Ei muuta kuin lukuja taulukkoon ja Tohtori Sykerön excel sylkäisi kokonaissumman pihalle. Vammala pisti kokonaishinnaltaan 20 % huokeamman tarjouksen kuin Rudus.

Viimeiseksi saapui  Viitasaaren betonin tarjous ja ei kun lukuja exceliin. Tarjous oli selkeä, joskin pientä räknäämistä aiheutti pumppauksen taksa; ensimmäinen tunti veloituksetta ja sen jälkeen kiinteä taksa / alkava 15 minuuttia. Loppusumma tarjouksessa oli kuitenkin ilahduttavasti 15 % vielä Vammalan betonin tarjouksen alle.

Eiköhän peli ole selvä, Viitasaaren betoni Halkivahasta toimittaa betonimme, kunhan "peräkurien" toimituksesta takaisin tehtaalle päästään sopimukseen. Nimittäin siihen en suostu, että pumppuauton käyttämättä jääneet betonit lorotetaan tontille, josta ne pitää sitten raijata omalla rahalla johonkin laitokseen.

On tämä erikoista hommaa. Viikkokausia hieron pois ikkunatoimittajien tarjousten satasia ja sitten parissa päivässä tulee kolme betonitarjousta, joista oikein valitsemalla säästän tuhansia euroja.
